【榕圣建設】奮戰二季度|“項”前奮進!公司在建項目以“拼搶之勢”奏響攻堅強音 發布者: 發布時間:2025-06-13
擊鼓催征 奮楫爭先
進入二季度以來
公司在建項目
鉚足干勁掀起建設熱潮
全力以赴沖刺“雙過半”目標
力爭交出一份合格的“期中答卷”
1.屏西花園
一期
二期

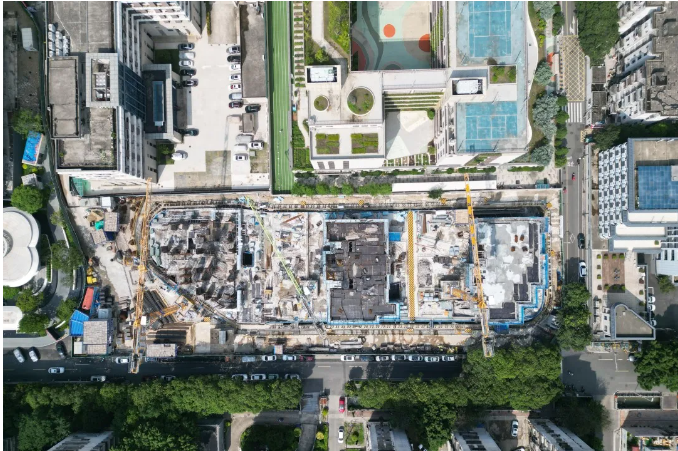

該項目一期、二期分別位于福州市鼓樓區屏西舊改地塊一、地塊三,是省、市重點項目,總建筑面積約22.19萬平方米,占地約65.24畝,建設內容包括12 棟安置型商品房和1棟幼兒園。
目前,項目已全面進入主體結構大規模施工階段,計劃于今年年底前完成主體結構封頂。
2.建總·流花溪
一期
二期

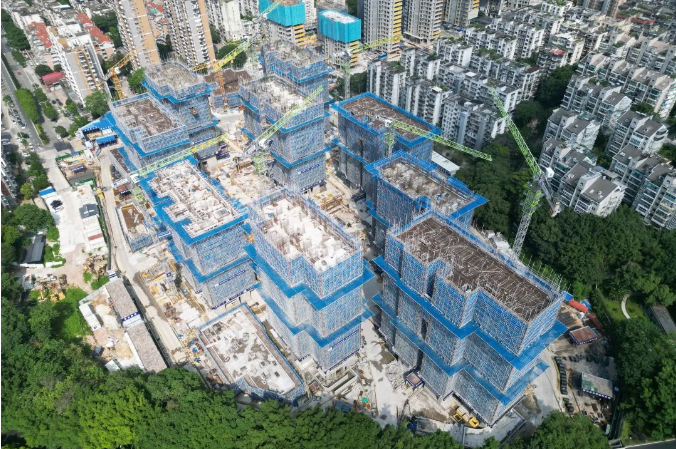

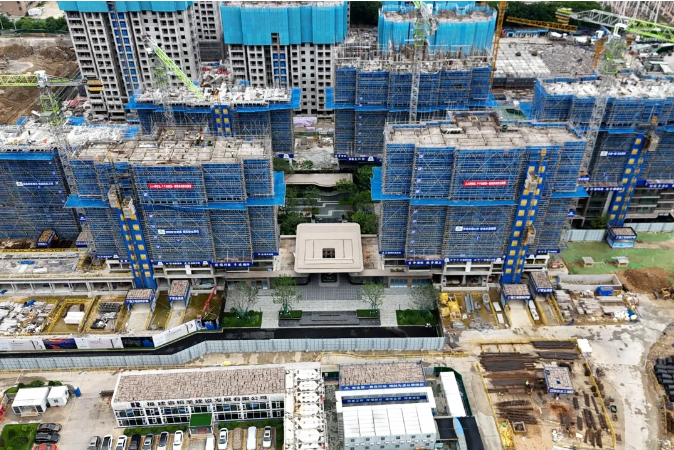

該項目一期、二期分別位于福州市倉山區高宅舊改地塊三、地塊四,總建筑面積約31.32萬平方米,占地約104.54畝,建設內容包括22棟23F-31F高層商品房、沿街商業、一層及局部二層地下室及規劃配套用房。
目前,一、二期項目正進行上部主體結構施工,分別計劃于今年11月中旬、11月底完成主體結構封頂。
3.倉山區城市更新項目(一期)配套道路及綠化工程
項目位于倉山區白湖亭北園片區,是一項完善城市功能結構、改善人居環境、提升城市品質的重要民生工程,工程建設內容包括四條配套道路(雙洲路、北園路、石室路、蓋山路)、公園綠地、古建遷建,以及新建項目范圍內的配套設施、文體設施、智慧設施等。
目前,項目除蓋山路南段尚在緊張施工中外,其余路段均已完成建設并順利通車,計劃在今年九月底完成蓋山路南段道路瀝青下面層攤鋪施工。
4.金雞山—金牛山沿線旅游基礎設施提升工程(二期)
該項目位于福州市鼓樓區,為金雞山公園至金牛山公園城市慢行步道工程,建設內容包括三港路棧橋、湖濱路天橋、左海-象山人行棧橋,文廟周邊街綜合整治提升等。
目前,項目三港路棧橋正有序開展照明設施施工和配套道路翻新,計劃6月30日通橋;左海-象山隧道棧橋現處于樁基施工階段,文廟周邊街綜合整治提升段正進行前期準備工作,預計8月30日分別完成橋梁架設、施工任務。
5.福州市中洲島改造提升工程
中洲島改造提升工程項目位于倉山區,分為東、西兩個地塊建設,建設內容包括外立面改造裝修、給排水工程、夜景工程、配套設施完善等。
目前,項目已完成西區主體結構,正在進行景觀裝飾建設,計劃今年6月底完成大面積景觀鋪裝,7月底全部完成西區施工建設。
接下來,我司將繼續
保持干勁闖勁
拼出實績實效
切實用高質量項目
促進民生改善、提升城市品質
為中國式現代化福州實踐貢獻力量
